Перед сделкой участок под модульный дом проверяется по трём блокам: логистика (пройдёт ли трал, встанет ли кран, выдержит ли дорога 25 тонн), юридический статус (ВРИ, категория земель, охранные зоны и обременения по ГПЗУ) и инженерная пригодность (рельеф, грунт под сваи, наличие сетей или сметная стоимость их подведения). Ошибка в любом из трёх делает монтаж либо физически невозможным, либо превращает «дешёвый» участок в проект дороже соседнего «дорогого» с инфраструктурой.
В нашей практике это самый частый сценарий: клиент влюбился в проект, нашёл «дешёвый» участок с видом на лес, внёс задаток продавцу — и вызвал инженера. Дальше выясняется, что трал к участку не проедет из-за низких проводов, под красивой поляной шесть метров торфа, а половина земли — водоохранная зона с запретом капитального строительства. Задаток уже у продавца, лес никуда не делся, а технология не работает.
Выбор земли под модульное строительство принципиально отличается от выбора под классическую каменную стройку. Кирпич можно завезти «Газелью» по любой грунтовке, газоблок выдержит почти любой грунт под плитой. Модулю нужен совершенно другой набор условий. Разбираем эти условия пошагово — с реальными цифрами, актуальными нормативами и кейсами с участков.
1. Логистика: главный лимитирующий фактор
Это блок, который проверяется первым — до юриста, до геологии, до сравнения цен. Если логистика не пройдёт, остальные параметры уже не важны: модуль до участка не доедет.
Габариты автопоезда и радиус разворота

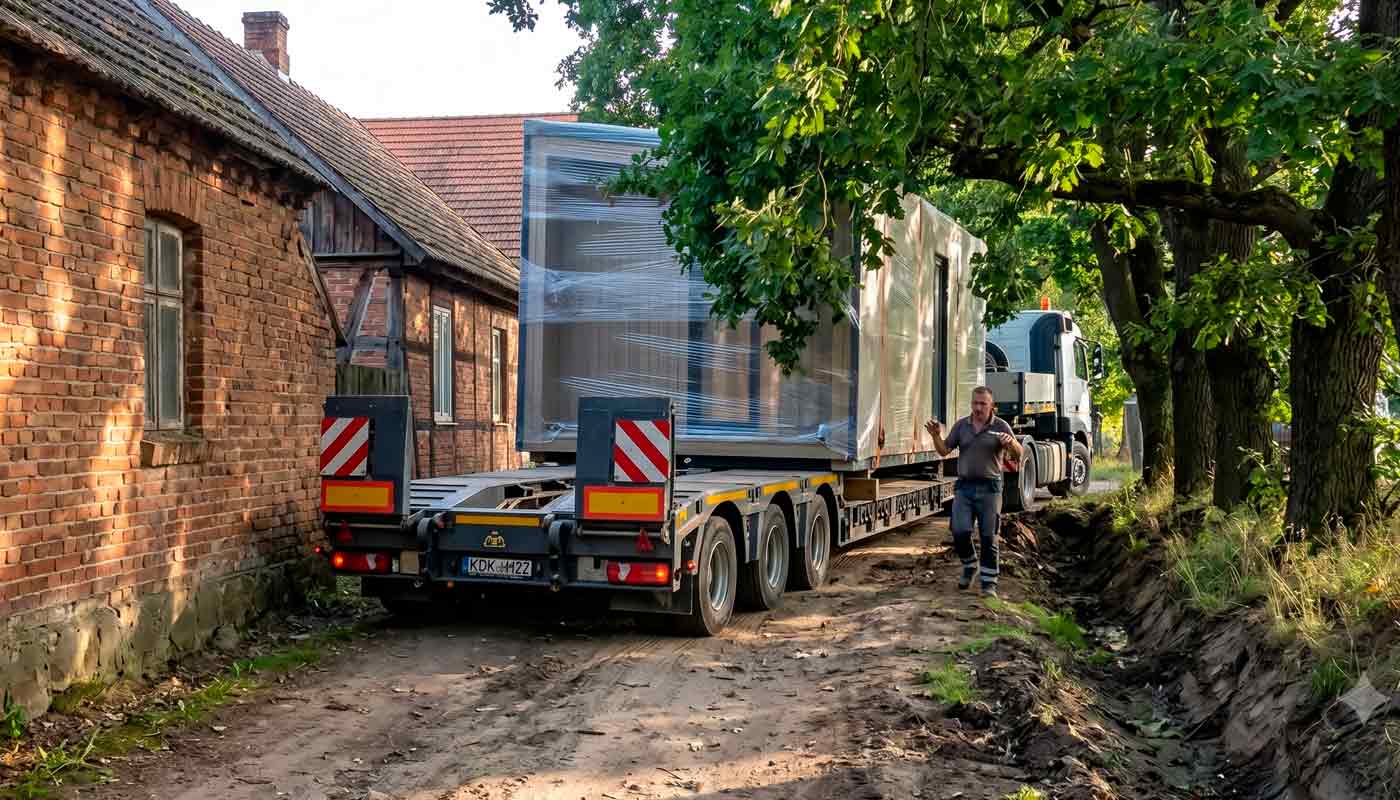

Готовый модуль везут на низкорамном трале или бортовом полуприцепе. Длина автопоезда с тягачом — 12–16 м, ширина с грузом — до 2,55 м в габарите (всё, что шире — разрешение на негабарит, согласование маршрута, сопровождение ДПС и плюс 80–250 тыс. руб. к стоимости рейса). Высота с погрузкой — до 4 м. Подробнее о маршрутах и тарифах — в разделе доставка по ЦФО.
- Ширина дороги. Для прямолинейного движения тягача с прицепом нужна полоса плотного покрытия не менее 3,5–4 м. Узкая дачная аллея 2,5 м — проблема: либо трал не проедет, либо встанет колёсами в кювет на разъезде.
- Радиусы поворотов. Самая болезненная история в старых СНТ 70–80-х. Поворот 90° на улице шириной 4 м физически непроходим. Для нормального маневрирования автопоезда нужен внешний радиус 10–12 м.
- Площадка под кран. Манипулятор или автокран от 25 тонн при разгрузке раскладывает аутригеры на 5–6 м в стороны. Нужна твёрдая горизонтальная площадка 6×6 м — асфальт, утрамбованный щебень, плиты ПДН.
Воздушные препятствия
Высота автопоезда с модулем — около 4 м. Любая помеха на этой высоте по маршруту — это проблема:
- Низкие провода. Воздушка СНТ или деревенских ЛЭП часто провисает до 3,5–3,8 м. Для трала это непроход. Решение — временный демонтаж пролёта по согласованию с балансодержателем сети.
- Газовые трубы. Надземные участки газопровода, арки с трубой на въезде в посёлок. Высота 3,5 м — модуль не пройдёт. Демонтировать газовую трубу нельзя.
- Деревья. Старые липы и сосны вдоль дороги с кронами на 3–4 м режут фасад при движении. Обрезка веток — отдельная история с согласованием в администрации.
- Мосты и переправы. Понтонные мосты, старые деревянные настилы, мосты с табличкой «Грузоподъёмность 10 тонн» — стоп. Гружёный автопоезд весит 25–35 тонн.
Сезонность и состояние дороги
Заказчик купил участок зимой. Дорога к посёлку накатана грейдером, грунт промёрз до твёрдости асфальта. Монтаж был запланирован на апрель. Сошёл снег: глинистая грунтовка превратилась в кашу. Трал застрял в полутора километрах от участка. Вызывали гусеничный К-700, тянули 2 часа, повредили обшивку модуля. Монтаж сдвинулся на конец июня, простой техники и переделка фасада добавили к смете около 120 тыс. руб.
Поведение дороги в распутицу — отдельный пункт проверки. Безопасные варианты:
- Асфальт или бетон до участка.
- Дорога с твёрдым основанием из щебня М800 или асфальтовой крошки, отсыпанная на песчаную подушку.
- Грунтовка по песчаному грунту (песок быстро отдаёт воду, не превращается в трясину).
Грунтовка по глине или торфянику — это «строимся летом по сухой погоде или зимой по морозу», окно для монтажа сужается до 5–6 месяцев в году.
2. Юридический статус земли
Логистика прошла — переходим к документам. Этот блок проверяется до передачи денег продавцу, без исключений.
Категории и ВРИ
- ИЖС. Эталонный вариант под жильё. В границах населённого пункта, у участка есть адрес в ФИАС. Прописка, ипотека, инфраструктура — всё доступно по умолчанию.
- ЛПХ. Развилка: приусадебный в границах НП — как ИЖС; полевой на сельхозземлях — капитальное строительство запрещено ФЗ-112, модульный дом на сваях = самострой.
- СНТ. После ФЗ-217 и продлённой до 1 марта 2031 года «дачной амнистии» — рабочий вариант. На участке с ВРИ «Ведение садоводства» можно ставить жилой дом и прописываться. Условие — СНТ в границах НП либо допускает жилую застройку по ПЗЗ муниципалитета.
- Огородничество. Капитальное строительство запрещено. Только хозпостройка без права регистрации.
- Земли сельхозназначения «для сельхозпроизводства». Жильё недопустимо. Исключение — КФХ со сложной процедурой подтверждения.
Проверяется не на слово продавца, а по свежей выписке ЕГРН на участок (заказывается через Госуслуги за 700 руб., приходит 1–3 рабочих дня).
Охранные зоны и обременения по ГПЗУ
Это второй слой проверки, и он критичнее, чем кажется. На карте участок выглядит цельным десятком соток, в выписке — тоже всё благополучно. А по факту половина территории «накрыта» охранной зоной, где строить запрещено.

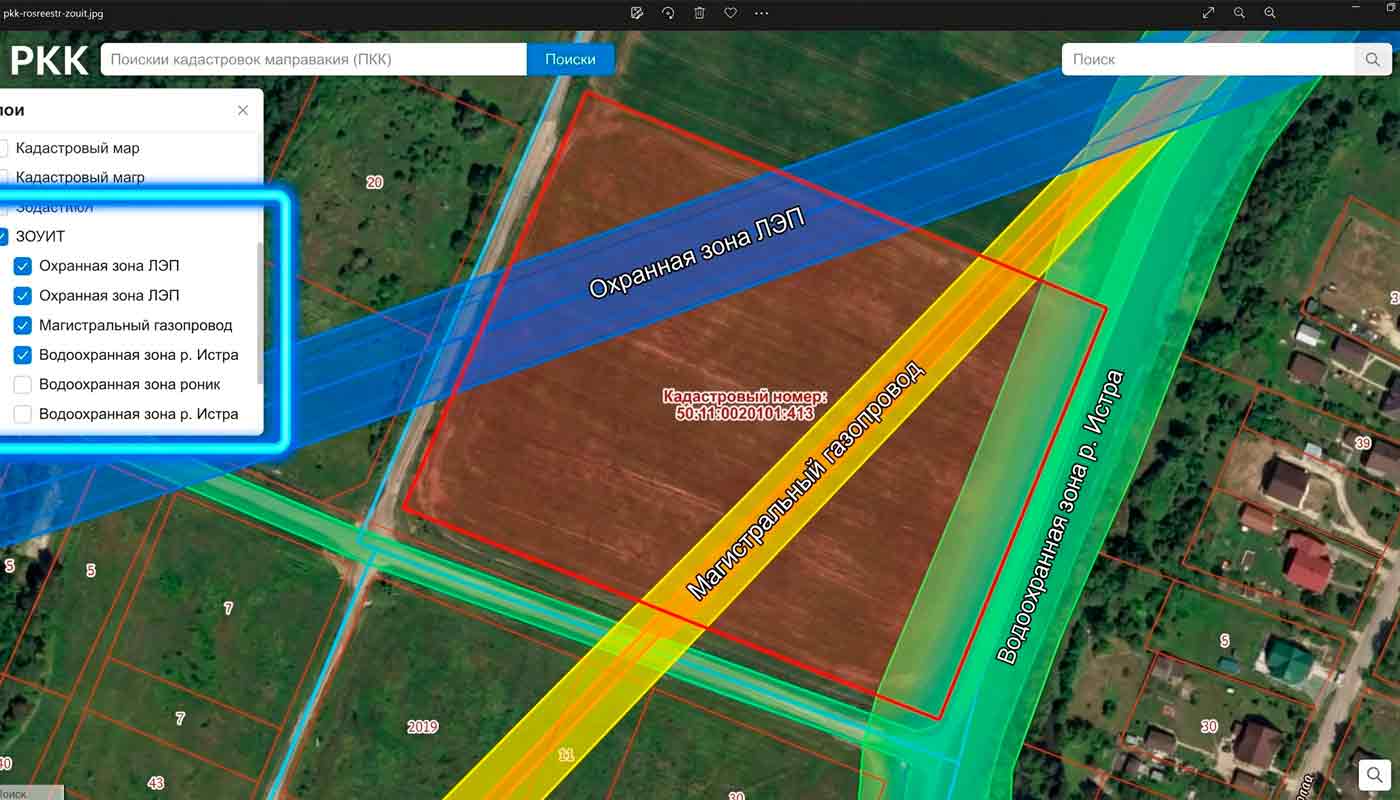

Главный инструмент — Публичная кадастровая карта Росреестра (pkk.rosreestr.ru). Включаем слой «Зоны с особыми условиями использования территорий» (ЗОУИТ):
- Водоохранная зона — от 50 до 200 м от уреза воды.
- Охранная зона ЛЭП — от 2 м (до 1 кВ) до 25 м (220 кВ).
- Охранная зона газопровода — 2 м (низкое давление), до 25 м (магистральный).
- Зона санитарной охраны источников водоснабжения.
- Приаэродромные территории — 7 подзон вокруг аэропортов.
- Охранная зона объектов культурного наследия.
- Охранная зона лесного фонда — минимум 50 м.
Помимо ПКК для серьёзной проверки заказывается Градостроительный план земельного участка (ГПЗУ) — бесплатно через МФЦ или Госуслуги за 14 рабочих дней. ГПЗУ — это «рентген» участка: точно нанесено «пятно застройки» и все обременения.
- Выписка из ЕГРН на участок (категория, ВРИ, обременения, собственник).
- Скриншот ПКК со включёнными слоями ЗОУИТ.
- ГПЗУ (заказывается продавцом или нотариально по доверенности — покупателем).
- Если СНТ — устав СНТ и протокол общего собрания.
3. Рельеф, геометрия, грунт
Лёгкий вес модульного дома — большое преимущество для сложных грунтов и склонов. Но физику геологии этим преимуществом не отменишь.
Рельеф и перепады высот
- Перепад до 0,5 м. Стандартный свайно-винтовой фундамент с подбором длины свай. Без удорожания.
- Перепад 0,5–1 м. Сваи разной длины с обвязкой ростверком 200×200 мм. Удорожание 15–25 %.
- Перепад 1–2 м. Длинные сваи (3–4 м), диагональное укрепление укосинами, усиленный ростверк. Удорожание 30–50 %.
- Перепад более 2 м. Индивидуальный расчёт фундамента: длинные ЖБ-сваи или комбинированное решение с подпорной стенкой. Удорожание 60–100 %.
Главный плюс модульного дома на склоне — отсутствие массивных бетонных подпорных стенок или террасирования бульдозером, что под каменный коттедж легко превращается в 1–2 млн руб. дополнительно. Сравнение технологий по этому критерию — в материале «Чем модульный дом отличается от каркасного».
Типы грунтов и фундамент
Геология решает всё. Идеально — пробное бурение перед сделкой (стоит 25–50 тыс. руб. за 3–4 скважины глубиной 5–6 м). Минимум — поговорить с соседями, посмотреть грунт со срезов на дорогах и в траншеях.
- Песок, плотная супесь, суглинок с низким УГВ. Идеальные условия. Стандартный фундамент без удорожаний.
- Глина с высоким УГВ — пучинистые грунты. Зимой замёрзшая вода в порах глины расширяется и выталкивает сваи вверх (силы морозного пучения до 10–15 тонн/м²). Сваи завинчиваются строго ниже глубины промерзания (1,5–1,8 м для средней полосы).
- Торфяники и болота. Под верхним «нормальным» слоем может лежать 3–8 м жидкого или плотного торфа.
- Скала, плотные каменистые грунты. Винтовая свая не закручивается — лопасть упирается в камень. Решение — забивные ЖБ-сваи в пробурённые скважины. Удорожание в 2–3 раза.
Полный разбор фундаментов под модуль — от свайно-винтового до УШП — мы делали в отдельном материале: «Модульный дом без фундамента».
Участок у озера, красивая видовая поляна. Заказчик влюбился, купил, заказал дом. Начали крутить стандартные сваи 2,5 м — пошли в грунт как в масло. Бурение показало: 6,5 м торфа с прослойками воды, под ним — твёрдые суглинки. Решение: сваривать сваи в стыке (две по 4 м), достигать материка на 7,5–8 м. Фундамент обошёлся в 480 тыс. руб. вместо плановых 150. Если бы заказчик заказал геологию до сделки, он либо подобрал бы другой участок, либо изначально заложил бюджет.
Геометрия участка
Узкие «колбасные» участки 10×40 м из старых нарезок 80-х — технически сложный кейс. По СНиП нужно отступить по 3 м от каждой боковой границы — остаётся полоса под дом шириной всего 4 м. Барнхаус с гостиной 6 м шириной туда уже не встанет.
Оптимальная геометрия для модульного дома — соотношение сторон от 1:1,5 до 1:2,5. Например, 20×30, 25×40, 30×50 м. На таких участках есть место под дом с учётом сторон света и видов, остаётся пространство под террасу, парковку, септик, скважину, баню.
4. СНиПы, отступы, пожарные разрывы
Покупка крупного участка не означает свободу размещения дома где угодно. Действуют жёсткие нормы — СП 53.13330.2019 для СНТ и муниципальные ПЗЗ для ИЖС.
Минимальные отступы
- От красной линии улицы — 5 м.
- От красной линии проезда — 3 м.
- От смежной границы (забора соседа) — 3 м до стены дома (со свесами кровли более 50 см — до них).
- От построек на соседнем участке — 1 м, если это хозпостройки. Между жилыми домами действуют пожарные разрывы.
Противопожарные разрывы (СП 4.13130.2013)
- Деревянный — деревянный (5-я степень с обеих сторон): 15 м.
- Деревянный — каменный (1–3 степень): 10 м.
- Каменный — каменный: 6 м.
В реальной плотной застройке СНТ с участками по 6 соток выдержать 15 м невозможно физически. На практике вопрос разруливается через сложившуюся застройку территории и огнезащитные мероприятия (антипирены, негорючая обшивка Cedral/ЦСП/минерит).
Ориентация по сторонам света
Современные модульные дома — это панорамное остекление в гостиной и кухне. Грамотная посадка даёт пассивный солнечный обогрев зимой:
- Юг и юго-восток. Сюда выходят панорамные фасады гостиной, террасы, кухни. Зимой солнце прогревает помещение через окна (до 1500 кВт·ч/год бесплатного тепла на дом 80 м² в средней полосе). Летом стандартный навес 1,5–2 м защищает от перегрева.
- Север. «Глухие» фасады, технические помещения — котельная, кладовая, гардероб, санузел. Минимум окон.
Грамотная ориентация даёт 10–15 % экономии на отоплении в год.
5. Инженерия и коммуникации
Дешёвый «полевой» участок чаще всего стоит дешевле обжитого посёлка ровно потому, что в нём нет коммуникаций. Подведение электричества, бурение скважины и монтаж канализации легко съедают разницу в цене.
Электричество
Стандарт — 15 кВт на участок, 3 фазы (380 В). Этого хватает для дома 60–120 м² с полноценным электроотоплением.
- Ближайшая опора сетевой компании должна находиться не далее 25 м от границы участка.
- Если опора дальше — потребуется установка дополнительных столбов, стоимость растёт пропорционально.
- Льготное подключение за 550 руб. отменено. На 2026 год стоимость технологического присоединения 15 кВт — от 50 до 200 тыс. руб. в зависимости от региона и удалённости опоры.
- Сроки выполнения договора — 6 месяцев, на практике часто 8–14.
Водоснабжение
Централизованный водопровод — подключение 50–120 тыс. руб. с обвязкой ввода. Если нет — собственная скважина:
- «Скважина на песок» — глубина 20–30 м, стоимость 80–150 тыс. руб. Малый дебит, возможны перебои в засушливые годы.
- Артезианская скважина — глубина 60–150 м, стоимость 250–500 тыс. руб. с обустройством. Дебит 2–5 м³/час, чистая вода.
Отдельный сюрприз — химия воды. Глубокие скважины в средней полосе часто содержат железо (5–15 мг/л при норме 0,3). Без водоочистки такая вода забивает сантехнику и оставляет жёлтые пятна. Система водоподготовки — 100–200 тыс. руб. с монтажом.
Канализация
Выгребная яма без дна — нарушение СанПиН 2.1.3684-21. Современный стандарт — герметичная локальная очистная станция (ЛОС) или септик с полем фильтрации:
- Песчаный грунт, низкий УГВ. Септик из бетонных колец с фильтрационным колодцем — 80–130 тыс. руб.
- Глина, высокий УГВ. ЛОС с принудительным выбросом (Топас, Юнилос Астра, Евролос Био) — 150–230 тыс. руб.
- Особо сложные случаи. ЛОС с накопительной ёмкостью + регулярный вывоз — 200–300 тыс. руб. + сервис.
6. «Дешёвый» vs «дорогой с инфраструктурой»
Сравним два гипотетических варианта по 10 соток в одном районе средней полосы (цены ориентировочные на 2026 год):
| Статья расходов | Участок А поле без инфраструктуры (500 тыс.) |
Участок Б с сетями (1 000 тыс.) |
|---|---|---|
| Дорога для тяжёлой техники | +170 тыс. (отсыпка 100 м щебнем) | 0 ₽ |
| Электрика 15 кВт | +130 тыс. (ТУ, 3 опоры, кабель) | +25 тыс. |
| Водоснабжение | +380 тыс. (скважина 80 м + водоподготовка) | +90 тыс. |
| Канализация | +200 тыс. (ЛОС с принудительным выбросом) | +100 тыс. (септик) |
| Фундамент | +200 тыс. (длинные сваи + укосины + ростверк) | +100 тыс. (стандартные сваи) |
| Геология (бурение) | +40 тыс. | 0 ₽ |
| Скрытые затраты: | 1 120 тыс. | 315 тыс. |
| Итого с землёй: | 1 620 тыс. | 1 315 тыс. |
«Дешёвый» участок в поле в итоге обошёлся на 305 тыс. руб. дороже соседнего «дорогого». Плюс — потеря 4–6 месяцев на согласования. На том же горизонте на готовом участке владелец уже живёт в доме.
— Это типовая, а не исключительная ситуация
7. Частые вопросы
Можно ли ставить модульный дом зимой на промёрзший грунт?
Зима — один из лучших сезонов для монтажа. Логистика по мёрзлой дороге проходит идеально (нет распутицы, трал не вязнет). Для закручивания свай используется буровая установка с гидробуром мощностью от 25 кВт — она проходит метр промёрзшего грунта без проблем, а ниже свая уходит в талые слои. Под винтовые сваи зимний монтаж выходит даже дешевле летнего из-за отсутствия дорожных проблем.
Подходит ли ленточный фундамент или УШП под модульный дом?
Подходит любой капитальный фундамент: винтовые сваи, ЖБ-сваи, лента, плита, УШП. Но при выборе УШП теряется одно из главных преимуществ модульной технологии — скорость. Бетонная плита набирает 70 % проектной прочности за 28 дней, и эти 28 дней дом ждёт. Винтовые сваи монтируются за один день в любую погоду.
Что делать, если автопоезд физически не пройдёт по моей улице?
Стандартное решение — перегрузка. Трал останавливается на широкой площадке у въезда в посёлок. К нему подъезжает компактный манипулятор с укороченной базой (КамАЗ-6×6 с КМУ). Модули по одному перегружаются и завозятся на участок. Дополнительные расходы — 30–80 тыс. руб. за привлечение второй единицы техники и работу крановщика.
Можно ли строить модульный дом в водоохранной зоне?
В водоохранной зоне (50–200 м от уреза воды) капитальное строительство разрешено при выполнении условий статьи 65 Водного кодекса: герметичные системы канализации без сброса в грунт (накопительный септик или ЛОС с очисткой стока до норматива), организованный ливневой сток. На прибрежной защитной полосе (часть ВОЗ ближе к воде) ограничения жёстче — иногда полностью запрещены капитальные постройки. Точные параметры — в ГПЗУ конкретного участка.
Сколько занимает подведение электричества к участку без сетей?
Договор технологического присоединения по 861-му ПП РФ предусматривает срок выполнения работ сетевой компанией 6 месяцев с момента подписания. На практике в большинстве регионов реальный срок — 8–14 месяцев. Это самая длинная часть подготовки участка к строительству, и её нужно запускать первым делом — параллельно с подбором проекта дома.
8. Итог: три правила, которые экономят деньги
Выбор участка под модульный дом — это не поиск «красивого вида», а полноценный инженерный аудит. Картинка важна, но решает не она, а три параметра: пройдёт ли тяжёлая техника, юридически чиста ли земля, выдержит ли грунт нагрузку и сколько будет стоить подведение сетей.
- Никаких сделок без документов. Свежая выписка ЕГРН, скриншот ПКК с включёнными ЗОУИТ, ГПЗУ — базовый комплект, без которого сделка не закрывается. «Поверю продавцу» — самая дорогая позиция на рынке загородной недвижимости.
- Логистика проверяется ногами. Проехать к участку с водительского места грузовика, проверить ширину аллей рулеткой, посмотреть на провода и газовую трубу по маршруту — это работа на полдня. Альтернатива — узнать о проблеме в день доставки и заплатить за перегруз или перенос монтажа.
- Смета считается полностью. Цена земли + инженерия + фундамент + дом = итог. Сравнивать имеет смысл именно итоги, а не цену «голой» земли. «Дешёвый» участок в поле в большинстве случаев на финише дороже соседнего с готовыми сетями.
Когда участок одобрен — следующий шаг: выбрать модель. Каталог модульных домов разбит по типологии (компакт / стандарт / семейный) и сценариям. Если задача попроще — сезонная база для семьи — смотрите подборку под дачные модули.
